Dự án Đường dây và trạm biến áp 110kV Hoành Bồ dự kiến đóng điện vào ngày 21/12
Dự án Đường dây và Trạm biến áp 110kV Hoành Bồ - một trong những công trình điện trọng điểm của Tổng Công ty Điện lực miền Bắc trên địa bàn Quảng Ninh đang bước vào giai đoạn hoàn thiện cuối cùng. Theo tin từ Công ty Điện lực Quảng Ninh, dự án sẽ được đóng điện vào ngày 21/12/2025.

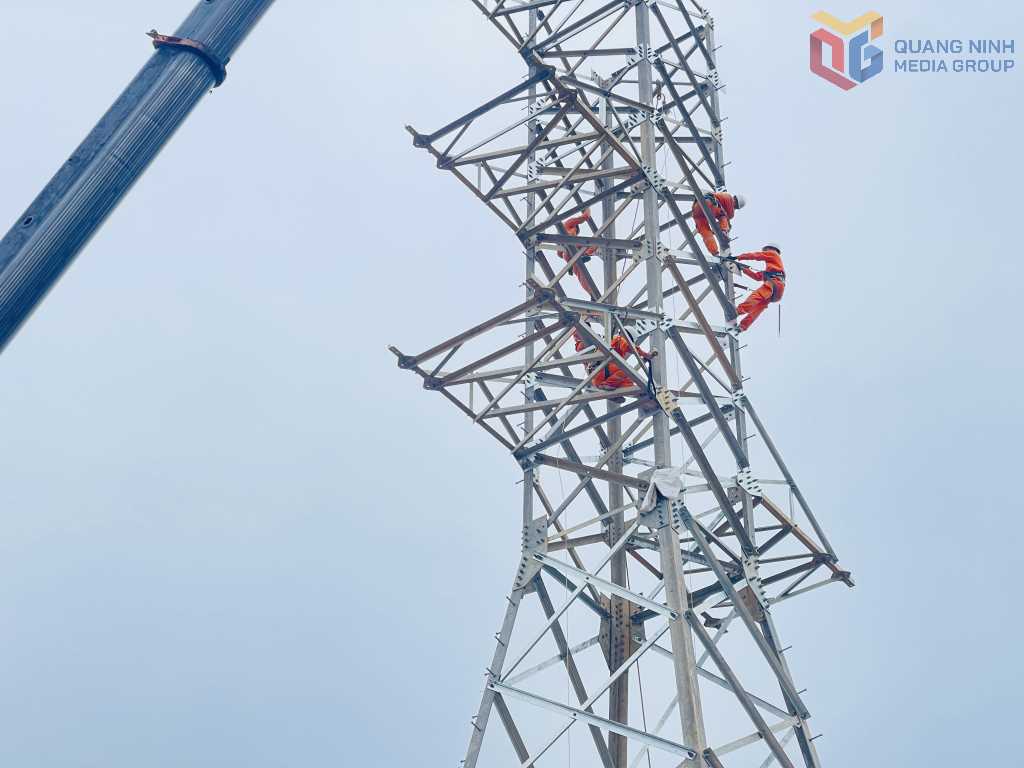

Hiện đường dây 110kV đã thi công xong 29/29 vị trí cột (ảnh chụp ngày 11/12).
Dự án Đường dây và trạm biến áp 110kV Hoành Bồ được Bộ Công Thương phê duyệt báo cáo nghiên cứu khả thi đầu tư xây dựng công trình năm 2017. Quy mô dự án gồm: Xây dựng mới trạm 110kV công suất 2x63 MVA; xây dựng mới gần 10km đường dây 110kV mạch kép từ TBA 500kV Quảng Ninh đến TBA 110kV Hoành Bồ; xây dựng mới 3 đường dây xuất tuyến 35kV.
Mục tiêu của dự án đặt ra nhằm chống quá tải và nâng cao chất lượng điện năng cho các trạm biến áp 110kV trên địa bàn lân cận hiện đang có nguy cơ quá tải do nhu cầu phụ tải điện cho sản xuất, dân sinh ngày một tăng cao. Đồng thời cấp điện ổn định cho toàn bộ phụ tải khu vực huyện Hoành Bồ cũ, góp phần thúc đẩy phát triển kinh tế, an sinh xã hội của tỉnh Quảng Ninh.
Dự án khi đi vào hoạt động cũng sẽ giúp hoàn thiện hệ thống lưới điện, phù hợp với quy hoạch phát triển điện lực tỉnh Quảng Ninh giai đoạn 2016-2025 có xét đến năm 2035, Quy hoạch phát triển hệ thống điện 110kV đã được Bộ Công Thương phê duyệt.

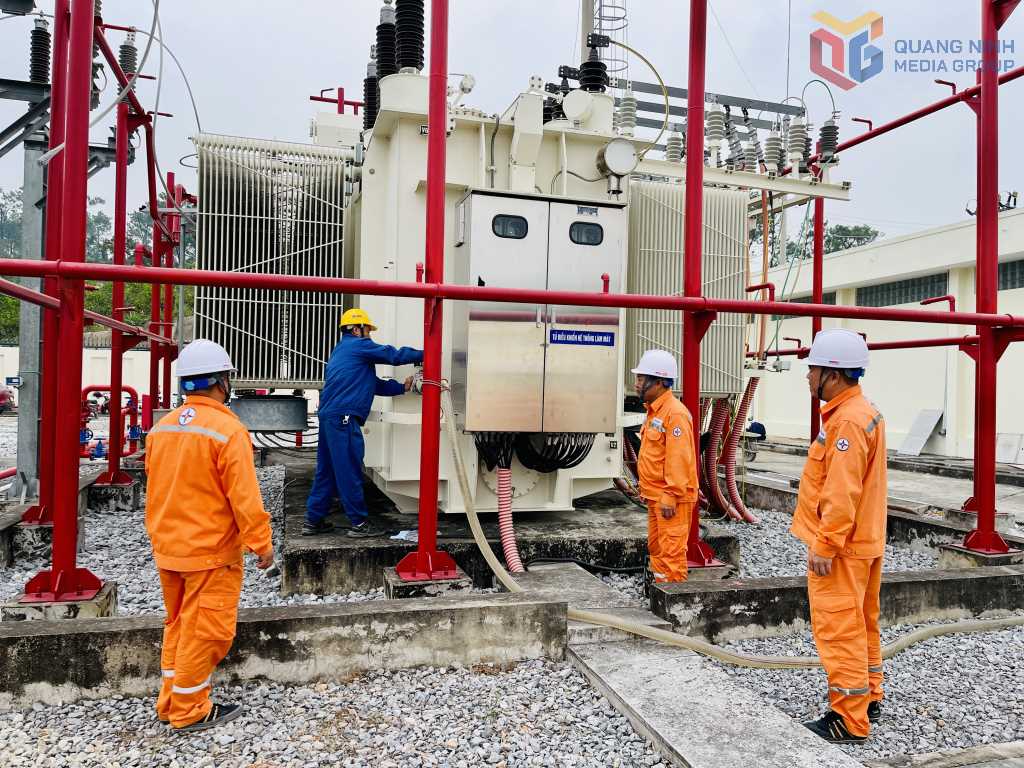

Các đơn vị tiến hành lọc dầu MBA và thực hiện công tác thí nghiệm hiệu chỉnh để đảm bảo điều kiện đóng điện.
Trong quá trình triển khai, dự án đã gặp rất nhiều khó khăn liên quan đến công tác giải phóng mặt bằng dẫn đến thời gian thi công kéo dài. Đến quý III/2025, các vướng mắc mặt bằng đã cơ bản được giải quyết. Xác định đây là một trong những dự án trọng điểm, ngay sau khi có mặt bằng, Tổng Công ty Điện lực miền Bắc đã chỉ đạo, huy động đội xung kích của Công ty Điện lực Lai Châu cùng Công ty Điện lực Quảng Ninh phối hợp hỗ trợ nhà thầu thực hiện các hạng mục còn lại của dự án.
Tính đến hết ngày 11/12, dự án đã thi công hoàn thành phần xây dựng và lắp đặt thiết bị trạm biến áp 110kV, đang tiến hành lọc dầu MBA và thực hiện các công tác thí nghiệm hiệu chỉnh để đảm bảo điều kiện đóng điện. Đối với phần đường dây 110kV đã thi công xong 29/29 vị trí cột và đang triển khai công tác kéo rải dây dẫn các khoảng cột còn lại.
Theo kế hoạch Dự án dự kiến đóng điện vào ngày 21/12/2025 để chào mừng 71 năm Ngày Truyền thống ngành Điện Việt Nam (21/12/1954-21/12/2025), tạo dấu mốc ý nghĩa trong quá trình hiện đại hóa hạ tầng điện lực trên địa bàn tỉnh Quảng Ninh.
